泰安220千伏红楼线改造工程送电投运-新华网
山东频道 > 信息 > 正文
2026 06/06 16:54:42
来源:国网泰安供电公司

泰安220千伏红楼线改造工程送电投运

字体:

  6月5日,泰安220千伏红楼线改造工程送电投运。该工程顺利投运标志着泰安电网在优化网架结构、提升供电可靠性方面迈出关键一步,为“十五五”时期泰安市核心城区电网“重构”及华能燃机、济枣高铁等重大项目落地打下坚实基础,也为区域经济社会高质量发展注入强劲动能。

  攻坚克难,破瓶颈强根基

  近年来,随着泰安电网负荷增长、新能源接入规模扩大以及线路设备老化,220千伏红楼线在负荷高峰期已出现超负荷运行等隐患。为保障线路安全可靠运行,国网泰安供电公司在2021年启动了红楼线改造工程可行性研究。针对城区通道选择难、涉及居民和单位数量庞大、地下管线和地上附属物复杂等情况,供电公司采用“以开拓新通道为主、原线路通道改造为辅”的路径选择策略,经过3次全覆盖物探、3次整体方案调整以及15次局部优化,最终选定唯一路径。同时,为了减少城区土地资源占用,国网泰安供电公司结合城市规划,优化整合周边2条110千伏线路,为泰山区释放330亩优质土地资源。

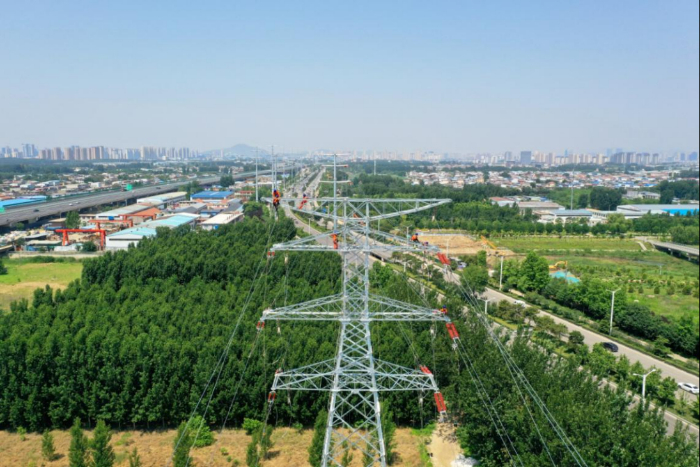

工作人员开展220千伏红楼线G23导地线架设工作。

  政企协同,聚合力创样板

  220千伏红楼线改造工程不仅是一条贯通东西城区的电力动脉,更是连通政企民心的连心桥。2024年该工程正式开工建设,适逢正泰电气泰山智造产业园和石墨复合新材料智能装备产业基地等省级重点项目签约落地泰安。国网泰安供电公司第一时间响应,制定“分段实施、重点攻坚、提速让地”策略,积极与泰安市政府对接,形成“政企协同”最大合力。会同泰山区政府成立“专班、专报”工作机制,合力攻克9项工程难点,并与属地乡镇街道共建联创,营造了最优工程建设环境。2025年5月,“提速让地”任务圆满完成,获得泰安市政协主要领导高度评价。

  创新破局,保安全提效率

  220千伏红楼线改造工程线路全长12.55公里,横穿泰安主城区,需跨越铁路、高速、在运输电线路、燃气、热力、自来水管线等20余处,施工技术难度大,停电过渡方案复杂。国网泰安供电公司主动担当,迎难而上,首次采用顶管盾构技术钻越莱泰高速,用先进工艺工法护航公共交通安全。为全力保障工程按期投运,供电公司各专业协同配合,抢抓工期,安全高效完成跨越青兰高速、京沪电气化铁路架线施工,实现了安全与速度的“双赢”。

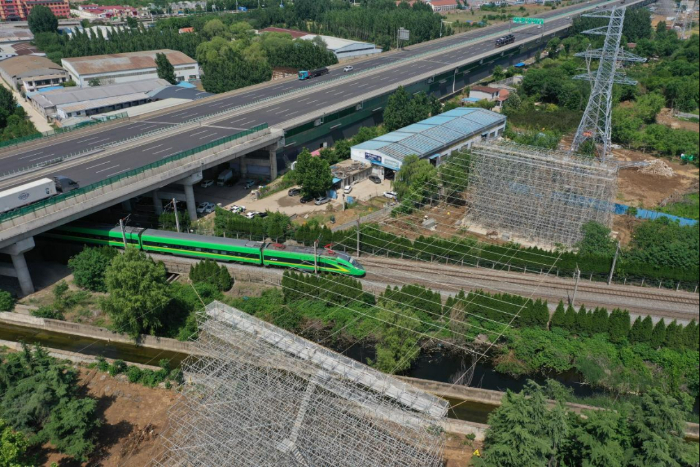

工作人员开展220千伏红楼线G5-G6跨越京沪电气化铁路封网施工。

  220千伏红楼线改造工程的送电投运,兑现了国网泰安供电公司服务城市发展与民生保障的承诺。值得一提的是,同一天,泰安农大110千伏变电站主控楼顺利封顶,标志着全省首座全混凝土装配式变电站完成全部主体结构预制构件吊装,将转入电气安装阶段。该变电站建成后将全面提升泰城东部供电能力,助力山东农业大学冲击国家第三轮“双一流”高校建设。未来,国网泰安供电公司将持续优化区域电网布局,不断提升供电保障能力,加快构建新型电力系统,为泰安经济社会发展提供坚实支撑。
